答疑精選內容:《財務與會計》之主營業務收入與主營業務成本的核算
計算題
某造船企業為增值稅一般納稅人,適用增值稅率17%。2×12年1月,企業與一客戶簽訂了一項總額為6 786 000元(含增值稅)的固定造價合同,承建一艘船舶。工程已于2×12年2月開工,預計2×14年8月完工。最初,預計工程總成本為5 500 000元;至2×13年底,由于鋼材價格上漲等因素調整了預計總成本,預計工程總成本已達到6 000 000元。該造船企業于2×14年6月提前兩個月完成了合同,工程優良,客戶同意支付獎勵款234 000元(含增值稅)。建造該船舶的其他有關資料如表16-3所示(不考慮其他相關稅費)。

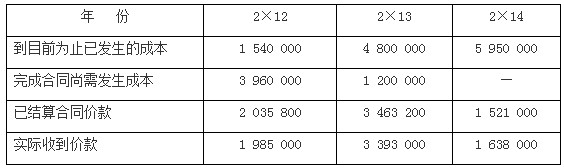

表16-3 預算執行情況 單位:元
【正確答案】:
(1)2×12年的賬務處理
、俚怯洶l(fā)生的合同成本
借:工程施工——合同成本 1 540 000
貸:原材料、應付職工薪酬、累計折舊等 1 540 000
、诘怯浺呀Y算的合同價款
借:應收賬款 2 035 800
貸:工程結算 2 035 800
、鄣怯泴嶋H收到的合同價款
借:銀行存款 1 985 000
貸:應收賬款 1 985 000
④確認和計量當年的收入、費用和毛利,并登記入賬
2×12年的完工進度=1 540 000/(1 540 000+3 960 000)×=28%
2×12年應確認的合同收入=5 800 000×28%=1 624 000(元)
2×12年應確認的毛利=(5 800 000-1 540 000-3 960 000)×28%=84 000(元)
2×12年應確認的合同費用=1 624 000-84 000=1 540 000(元)
借:主營業務成本 1 540 000
工程結算 276 080
工程施工——合同毛利 84 000
貸:主營業務收入 1 624 000
應交稅費——應交增值稅(銷項稅額) 276 080
(2)2×13年的賬務處理
、俚怯洶l(fā)生的合同成本
借:工程施工——合同成本 3 260 000
貸:原材料、應付職工薪酬、累計折舊等 3 260 000
、诘怯浺呀Y算的合同價款
借:應收賬款 3 463 200
貸:工程結算 3 463 200
③登記實際收到的合同價款
借:銀行存款 3 393 000
貸:應收賬款 3 393 000
、艽_認和計量當年的收入、費用和毛利,并登記入賬
2×13年的完工進度=4 800 000/(4 800 000+1 200 000)×=80%
2×13年應確認的合同收入=5 800 000×80%-1 624 000=3 016 000(元)
2×13年應確認的毛利=(5 800 000-4 800 000-1 200 000)×80%-84 000=-244 000(元)
2×13年應確認的合同費用=3 016 000+244 000=3 260 000(元)
2×13年確認的合同預計損失=(4 800 000+1 200 000-5 800 000)×(1-80%)=40 000(元)
注:在2×13年底,由于該合同預計總成本6 000 000元,大于合同總收入5 800 000元,預計發生損失總額為200 000元;由于在“工程施工——合同毛利”科目中反映了160 000元的虧損(84 000-244 000),因此,應將剩余的未完成工程將發生的預計損失40 000元確認為當期損失。
借:主營業務成本 3 260 000
工程結算 512 720
貸:主營業務收入 3 016 000
工程施工——合同毛利 244 000
應交稅費——應交增值稅(銷項稅額) 512 720
同時,確認合同預計損失
借:資產減值損失 40 000
貸:存貨跌價準備——合同預計損失準備 40 000
(3)2×14年的賬務處理
、俚怯洶l(fā)生的合同成本
借:工程施工 1 150 000
貸:原材料、應付職工薪酬、累計折舊等 1 150 000
、诘怯浺呀Y算的合同價款
借:應收賬款 1 521 000
貸:工程結算 1 521 000
、鄣怯泴嶋H收到的合同價款
借:銀行存款 1 638 000
貸:應收賬款 1 638 000
④確認和計量當年的收入、費用和毛利,并登記入賬
2×14年應確認的合同收入=合同總金額-至目前止累計已確認的收入=(5 800 000+200 000)-(1 624 000+3 016 000)=1 360 000(元)
2×14年應確認的毛利=[(5 800 000+200 000)-5 950 000]-(84 000-244 000)=50 000+160 000=210 000(元)
2×14年應確認的合同費用=當年確認的合同收入-當年確認的毛利=1 360 000-210 000=1 150 000(元)
借:主營業務成本 1 150 000
工程結算 231 200
工程施工——合同毛利 210 000
貸:主營業務收入 1 360 000
應交稅費——應交增值稅(銷項稅額) 231 200
、2×14年工程全部完工,應將確認的合同預計損失轉回,同時將“工程施工”科目的余額與“工程結算”科目的余額相對沖
借:存貨跌價準備——合同預計損失準備 40 000
貸:主營業務成本 40 000
借:工程結算 6 000 000
貸:工程施工——合同成本 5 950 000
——合同毛利 50 000
【學員提問】
在計算2014年費用時為什么不能這么做?=6000000-1540000-3260000=1200000?
【東奧老師回答】
尊敬的學員,您好:
預計工程總成本已達到6 000 000元
這里是6000000是預計的總成本,實際總成本是表格中的5 950 000,如果您想用總成本減去前兩年發生的成本的話
應該是5950 000--1540000-3260000=1150000 和答案這樣計算的結果是一樣的。
您理解一下。
祝您學習愉快!
