生產作業計劃的編制_25年中級經濟師工商管理知識點
烏云背后總有陽光,就像努力之后總有答案。2025年中級經濟師在25年11月1日、2日進行,對于第一次參加考試的同學們來說,提前學習基礎知識點是很有必要的,下面為同學們總結了2025年中級經濟師工商管理的基礎知識點,建議同學們收藏并跟學。
【內容導航】
生產作業計劃的編制
【內容導航】
第五章 生產管理
【知識點】
生產作業計劃的編制
生產作業計劃通常分為多個層次,如廠級生產作業計劃、車間級生產作業計劃、工段生產作業計劃和班組生產作業計劃,甚至到每臺機床和每個操作者的生產作業計劃。
主要有在制品定額法、提前期法和生產周期法。
(一)在制品定額法
也叫連鎖計算法,適用于大量大批生產類型企業的生產作業計劃編制。
運用預先制定的在制品定額,按照工藝反順序計算方法,調整車間的投入和出產數量,順次確定各車間的生產任務。
【在制品定額法計算公式】
(1)本車間出產量=后續車間投入量+本車間半成品外售量+(本車間期末庫存半成品定額 - 本車間期初預計庫存半成品結存量)
(2)本車間投入量=本車間出產量+本車間計劃允許廢品及損耗量+(本車間期末在制品定額 - 本車間期初預計在制品結存量)
(二)提前期法
又稱“累計編號法”。
適用于:成批輪番生產類型企業的生產作業計劃編制,是成批輪番生產作業計劃重要的期量標準之一。
1.提前期
提前期是指產品(零部件)在各車間出產(或投入)的時間應比成品出產時間所要提前的天數。

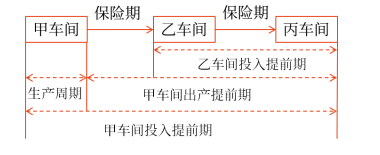

本車間投入提前期=本車間出產提前期+本車間生產周期
本車間出產提前期=后車間投入提前期+保險期
2.提前期的原理
①原理:首先解決車間之間在生產時間上的聯系,然后再把這種時間上的聯系轉化為數量上的聯系。也就是將預先制定的提前期轉化為提前量。
②公式:
提前量=提前期×平均日產量
3.累計編號
累計編號:指從年初或從開始生產這種產品起,依成品出產的先后順序,為每一單位產品編上一個累計號碼。最先生產的那一單位產品編號為 1,依次類推,累計編號。
在同一時間上,越是處于生產完工階段的產品,其編號越小;越是處于生產開始階段的產品,其編號越大。

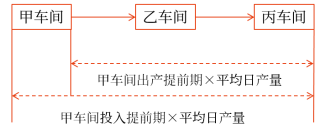

4.累計編號數的公式
本車間出產累計號數=最后車間出產累計號+本車間出產提前期×最后車間平均日產量
本車間投入累計號數=最后車間出產累計號+本車間投入提前期×最后車間平均日產量
?各個車間可以平衡地編制生產作業計劃。
?不需要預計當月任務完成情況。
?生產任務可以自動修改。
?可以用來檢查零部件生產的成套性。
(三)生產周期法
適用于∶單件小批生產類型企業的生產作業計劃編制。
本文中級經濟師考試知識點內容由東奧教務團隊整理
(本文為東奧會計在線原創文章,僅供考生學習使用,禁止任何形式的轉載)
